创建工作流模板

目标

在公司工作流工具中创建工作流模板。

需要考虑的事项

  • 所需用户权限:
    • 查看、创建或编辑工作流模板:
      • 公司工作流工具的"管理员"级别权限。
        或者
      • 公司工作流工具的"只读"或"标准"级别权限,并在你的权限模板上启用了"查看工作流模板"和"创建和编辑工作流模板"细分权限。
  • 使用 Procore 英语的客户还可以从预先填充的财务工具快速入门工作流模板中进行选择。这些模板可以按原样使用,也可以进行编辑以满足公司的需求。快速入门工作流模板目前在英语地区之外提供。

步骤

添加工作流

  1. 导航到公司级别工作流工具。
  2. 点击创建

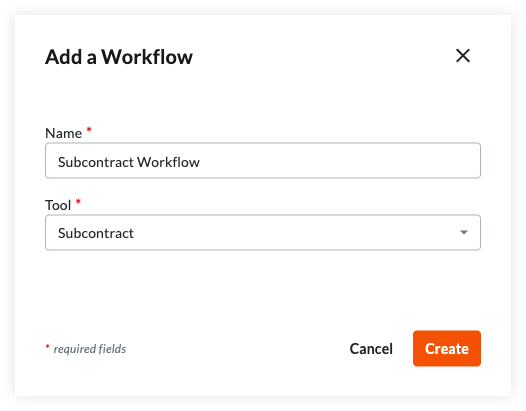

    这将打开"添加工作流"对话框。
  3. 输入工作流的名称
  4. 工具菜单中为工作流选择工具。
     注意
    某些 Procore 工具必须启用才能显示为此列表中的选项。有关可用工具的列表,请参阅 哪些 Procore 工具支持工作流?
  5. 点击创建
    Procore 打开工作流生成器并为你创建一个"无标题"第一步。

更新工作流中的第一步

  1. 首先选择你将在工作流开始时使用的步骤类型(响应步骤、条件步骤)。
  2. 按照所选步骤类型的说明进行操作:

将答复步骤添加到工作流

  1. 一般信息部分输入以下信息:
    • 步骤名称。 输入步骤的名称。
    • 键入。 选择答复步骤
    • 项状态。 输入将与此工作流步骤关联的项状态。
    • 完工天数。 输入“责任组”必须完成工作流步骤的天数。 然后从下拉列表中选择日历工作日工作日。设定的天数过去后,Procore 会发送提醒电子邮件,直到该步骤完成。
    • 可选:通知收件人选择当工作流步骤未在剩余天数下指定的数内完成时,应接收自动通知的组或角色。 在工作流步骤完成后,此处指定的收件人也会收到一封电子邮件。默认组包括:
      • 工作流经理。 工作流经理是必须在项目中指定的 Procore 用户。
      • 项创建者。 项创建者是在项目上创建项的 Procore 用户。
      • 通讯组。 发布此工作流并将其分配给项目后,可以在项目级别配置工作流时定义不同的组成员。
      • 公司的所有项目用户。当你从通知收件人列表中选择项创建者的公司时,项创建者公司中分配给项目的所有项目用户都会自动收到通知。

添加任务分配对象

  1. 完成任务分配对象 栏目:
    • 决策类型。 为步骤选择一种默认决策类型。 此设置还将决定哪些答复要求选项可用。
      • 急救人员做决定。
      • 由多个答复者决定。
        • 只有所需的答复者才能决定。如果希望仅由担任一个或所有成员需要答复的角色的答复者来决定对该步骤的最终决定,请选中此方框。
  2. 点击管理任务分配对象
  3. 你可以根据项目角色自定义角色任务任务分配 对象类型管理任务分配对象。根据你的任务分配 对象配置方法,请按照相关说明进行操作:
    • 项目角色任务分配对象:
      无需手动更新即可管理单个任务分配对象。
      任务分配对象会根据从项目目录分配的项目 角色自动填充到每个工作流步骤中。
      重要提示:确保项目 目录角色已正确分配且为最新角色。请参阅如何将项目 角色自动分配给工作流步骤?了解详情。
    1. 在公司管理员工具内创建项目角色。了解如何 →

    2. 在项目目录工具中将个人分配给项目角色。了解如何 →

    3. 在公司级别配置工作流模板。配置每个工作流步骤时,选择要分配给该步骤的相关项目角色。

    4. 对于分配了模板的任意项目,与这些项目角色关联的个人将根据你公司级别的工作流模板 配置自动填充到每个工作流步骤中。

    5. 确保项目目录中列出的所有成员都具有每个工具中的项所需的适当权限和正确的工作流权限。

    6. 要完成配置,仍然需要为每个工具手动为每个项目模板配置工作流管理器。此步骤是必需的,因为项目目录按项目进行管理,并且工作流经理可能因工具而异。

    • 自定义角色任务分配对象:
      1. "任务分配对象"部分下的步骤详细信息中点击管理任务分配对象
      2. 点击自定义角色旁边的编辑成员
      3. 从可用的项目 目录成员中选择用户。
        注意:工作流步骤中的每个自定义角色都必须至少有一个分配的用户。
      4. 如果决策类型是多个答复者决定,你可以使用需要答复?下拉列表。
      5. 点击完成以确认任务分配 对象更新。
      6. 点击保存以完成更改。
        注意:如果任何必填字段缺少信息,工作流查看器的顶部会出现一个横幅。点击显示详细信息以查看哪个步骤需要更新。
 注意
还可以从公司目录批量分配项目 角色。

添加答复

确定步骤的任务任务分配 对象角色后,下一步是添加答复。添加答复时可用的选项取决于步骤的决策类型以及是否需要任何答复者。

添加答复的步骤按决策类型进行分隔。按照在步骤中选择的决策类型的步骤进行操作。

  • 急救人员决定:显示/隐藏
    • 在步骤设置的答复卡中,执行以下操作:
      • 如果答复是。从下拉菜单中选择一(1)个或多个答复。
      • 转到步骤。如果此答复是步骤的最终决策,请选择工作流中的下一步。
    • 可选:点击添加答复以创建其他答复并根据需要填写上述信息。
  • 由多个答复者决定:显示/隐藏
    • 在步骤设置的答复卡中,执行以下操作:
    • 如果已勾选仅所需答复者决定IS:
      • 如果需要,则由答复者决定。从下拉菜单中选择一(1)个或多个答复。
      • 转到步骤。 如果此答复是步骤的最终决策,请选择工作流中的下一步。
    • 如果未选中所需答复者决定:
      • 如果所有答复者决定。从下拉菜单中选择一(1)个或多个答复。
      • 转到步骤。如果此答复是步骤的最终决策,请选择工作流中的下一步。
    • 可选:点击添加答复以创建其他答复并根据需要填写上述信息。

要添加更多步骤类型,请参阅:

将条件步骤添加到工作流

条件步骤允许根据是否满足步骤的条件以不同的方式发送工作流路径。 要创建条件步骤,请按照以下说明操作。

  1. 一般信息部分输入以下信息:
    • 步骤名称。 输入步骤的名称。
    • 键入。 选择条件步骤
    • 时候。 在条件语句中选择假设的第一部分。 每个工具都存在不同的条件语句。 请参阅 按工具划分的条件语句
      • 大于。 如果您的组织需要大于或等于指定金额的其他签名,您需要选择此选项并在右侧字段中输入金额。
      • 小于。 如果希望步骤在假设小于指定数时运行。
      • 。 如果希望该步骤在为自定义字段选择某个字段时运行。
      • 被选中。 如果您希望该步骤在选中自定义字段复选框时起作用。
      • 包含任何的。如果您希望在为自定义字段选择一个或多个多选选项时该步骤起作用。
    • 然后。 从下拉列表中选择一个步骤,或通过点击添加步骤按钮创建一个新步骤。
    • 否则。从下拉列表中选择一个步骤,或通过点击添加步骤按钮创建一个新步骤。如果不满足当前步骤的条件,这将是工作流的下一步。
  2. 从以下选项中选择:
    • 取消。 单击此按钮可放弃所做的任何更改。
    • 保存为草稿。点击此按钮可保存编号的"草稿"工作流版本。当你仍在创建工作流时,请选择此选项。
      或者
    • 保存并发布。 点击此按钮可创建新发布的工作流版本。 当你准备好将工作流分配给项目时,请选择此选项。

按工具划分的条件语句

预算变更... 显示/隐藏

条件 定义
预算变更金额 所有"至"和"来自"预算变更调整明细项值的总计。
调整量 调整明细项的金额的总和,或调整明细项的金额的绝对值。 最大的绝对值将用于确定条件步骤的结果。

承诺。。。 显示/隐藏

条件 定义 示例
原始合同金额 待批合同的 SOV 总金额。

根据待审批的合同金额,工作流需要遵循不同的审批路径。

获批成本对象总额

项目的“已获批”合约、合约变更通知单和直接成本的 SOV 总额。 工作流项的 SOV 金额包含在总计中。

公式。。。 显示/隐藏

获批合约数 + 获批合约变更通知单 + 获批直接成本 = 获批成本对象总额

当其他已获批合同、变更通知单和直接成本的总金额超过或低于指定金额时,路由工作流的审批路径。

所有成本对象的总额

项目所有“已获批”和“待处理”合约、合约变更通知单和直接成本的 SOV 总额。 工作流项的 SOV 金额包含在总计中。

公式。。。 显示/隐藏

已获批和待定合约 + 已获批和待定的 CCO + 已获批和待定直接成本 = 所有成本对象的总额

当其他待定或已获批合同、变更通知单和任何状态的直接成本的总额超过或低于指定金额时,传送工作流的审批路径

已批准成本对象超出预算的金额

从所有"已获批"的合约、合约变更通知单和直接成本的合并总额中减去项目指定列的总金额。

公式。。。 显示/隐藏

获批合约 + 获批合约变更通知单 + 获批直接成本 - 总预算金额 = 已获批成本对象超出预算的金额

如果正在审批的合同和其他已获批的合同、变更通知单和直接成本要使你的项目超出预算特定金额,请传送工作流的审批路径。*

所有成本对象的预算外金额

从所有"已获批"和"待处理"合约、合约变更通知单和直接成本的合并总额中减去项目的总预算金额。

公式。。。 显示/隐藏

已获批和待处理合约 + 已获批和待定的 CCO + 已获批和待处理直接成本 - 总预算金额 = 所有成本对象的超出预算金额

如果正在批准的合同以及其他待定或已批准的合同、变更通知单和直接成本将使项目超出预算特定金额,则路由工作流的审批路径。

分配给已批准成本对象的预算百分比

项目总预算金额占“已获批”合约、合约变更通知单和直接成本总金额的百分比。

公式。。。 显示/隐藏

(获批合约 + 获批合约变更通知单 + 获批直接成本)÷总预算金额 = 分配给获批成本对象的预算百分比

如果待审批的合同和其他已获批的合同、变更通知单和直接成本要使你的项目超出预算特定百分比,请路由工作流的审批路径。 *

分配给所有成本对象的预算百分比

项目总预算金额占所有“已获批”和“待定”合约、合约变更通知单和直接成本总金额的百分比。

公式。。。 显示/隐藏

(已获批和待定合约 + 已获批和待定合约变更通知单 + 已获批和待定直接成本) ÷总预算金额 = 分配给所有成本对象的预算百分比

如果正在批准的合同和其他待定或已批准的合同、变更通知单和直接成本将使项目超出预算特定百分比,则路由工作流的审批路径。

自定义字段(单选、多选或复选框)
注意:单选和多选字段必须在其中标记为必填请参阅创建新的可配置字段集
根据在工作流模板构建器中设置的自定义字段的值移动工作流。 根据"合同类型"或"建筑物编号"的自定义字段传送工作流的审批路径。 如果"建筑物编号"为2 ,则将工作流发送给John。 如果“建筑物 #”为 1,则将工作流路由到 Susan。

测试版已获批成本对象的超出预算金额编号值

与项 SOV 中包含的每个预算编号相关的获批金额(合约、合约变更通知单、直接成本)与项 SOV 的预算编号的修订后预算金额之间的差额。 将根据项目的审批是否会导致与项目关联的任何预算编号超过设置的金额来路由工作流。

测试版所有成本对象的预算超出金额编号值

与项 SOV 中包含的预算编号相关的已获批、待处理和修订金额(合约、合约变更通知单、直接成本)之间的差额与预算编号的修订后预算金额。 将根据项目的审批是否会导致与项目关联的任何预算编号超过设置的金额来路由工作流。

测试版获批预算成本占预算编号值的百分比

预算编号金额的修订后预算金额在所有获批成本项中的工作流项的 SOV 中所包含的百分比。 将根据所有已获批项目中工作流项的 SOV 预算编号值是否高于/低于预算编号的修订后预算金额的定义百分比来路由工作流。

测试版预算编制预算编号值的所有成本百分比

工作流项 SOV 中包含的预算编号金额在所有已批准、待处理和已修订项中的修订后预算金额的百分比。 将根据工作流项的所有已批准、待处理和已修订项目的 SOV 预算编号值是否高于/低于预算编号的修订后预算金额的定义百分比来路由工作流。

合约变更通知单... 显示/隐藏

条件 定义 示例
金额 正在批准的变更通知单的总 SOV 金额。

根据待审批的合同金额,工作流需要遵循不同的审批路径。

获批成本对象总额

项目的“已获批”合约、合约变更通知单和直接成本的 SOV 总额。 工作流项的 SOV 金额包含在总计中。

公式。。。 显示/隐藏

获批合约数 + 获批合约变更通知单 + 获批直接成本 = 获批成本对象总额

当其他已获批合同、变更通知单和直接成本的总金额超过或低于指定金额时,路由工作流的审批路径。

所有成本对象的总额

项目所有“已获批”和“待处理”合约、合约变更通知单和直接成本的 SOV 总额。 工作流项的 SOV 金额包含在总计中。

公式。。。 显示/隐藏

已获批和待定合约 + 已获批和待定的 CCO + 已获批和待定直接成本 = 所有成本对象的总额

当其他待定或已获批合同、变更通知单和任何状态的直接成本的总额超过或低于指定金额时,传送工作流的审批路径

已批准成本对象超出预算的金额

从所有"已获批"的合约、合约变更通知单和直接成本的合并总额中减去项目指定列的总金额。

公式。。。 显示/隐藏

获批合约 + 获批合约变更通知单 + 获批直接成本 - 总预算金额 = 已获批成本对象超出预算的金额

如果正在审批的合同和其他已获批的合同、变更通知单和直接成本要使你的项目超出预算特定金额,请传送工作流的审批路径。*

所有成本对象的预算外金额

从所有"已获批"和"待处理"合约、合约变更通知单和直接成本的合并总额中减去项目的总预算金额。

公式。。。 显示/隐藏

已获批和待处理合约 + 已获批和待定的 CCO + 已获批和待处理直接成本 - 总预算金额 = 所有成本对象的超出预算金额

如果正在批准的合同以及其他待定或已批准的合同、变更通知单和直接成本将使项目超出预算特定金额,则路由工作流的审批路径。

分配给已批准成本对象的预算百分比

项目总预算金额占“已获批”合约、合约变更通知单和直接成本总金额的百分比。

公式。。。 显示/隐藏

(获批合约 + 获批合约变更通知单 + 获批直接成本)÷总预算金额 = 分配给获批成本对象的预算百分比

如果待审批的合同和其他已获批的合同、变更通知单和直接成本要使你的项目超出预算特定百分比,请路由工作流的审批路径。 *

分配给所有成本对象的预算百分比

项目总预算金额占所有“已获批”和“待定”合约、合约变更通知单和直接成本总金额的百分比。

公式。。。 显示/隐藏

(已获批和待定合约 + 已获批和待定合约变更通知单 + 已获批和待定直接成本) ÷总预算金额 = 分配给所有成本对象的预算百分比

如果正在批准的合同和其他待定或已批准的合同、变更通知单和直接成本将使项目超出预算特定百分比,则路由工作流的审批路径。

自定义字段(单选、多选或复选框)
注意:单选和多选字段必须在字段集中标记为必填请参阅创建新的可配置字段集
根据在工作流模板构建器中设置的自定义字段的值移动工作流。 根据"合同类型"或"建筑物编号"的自定义字段传送工作流的审批路径。 如果"建筑物编号"为2 ,则将工作流发送给John。 如果“建筑物 #”为 1,则将工作流路由到 Susan。

测试版已获批成本对象的超出预算金额编号值

与项 SOV 中包含的每个预算编号相关的获批金额(合约、合约变更通知单、直接成本)与项 SOV 的预算编号的修订后预算金额之间的差额。 将根据项目的批准是否会导致与项目关联的任何预算编号超过工作流模板中确定的金额来路由工作流。

测试版所有成本对象的预算超出金额编号值

与项 SOV 中包含的预算编号相关的已获批、待处理和修订金额(合约、合约变更通知单、直接成本)之间的差额与预算编号的修订后预算金额。 将根据项目的审批是否会导致与项目关联的任何预算编号超过设置的金额来路由工作流。

测试版获批预算成本占预算编号值的百分比

预算编号金额的修订后预算金额在所有获批成本项中的工作流项的 SOV 中所包含的百分比。 将根据所有已获批项目中工作流项的 SOV 预算编号值是否高于/低于预算编号的修订后预算金额的定义百分比来路由工作流。

测试版预算编制预算编号值的所有成本百分比

工作流项 SOV 中包含的预算编号金额在所有已批准、待处理和已修订项中的修订后预算金额的百分比。 将根据工作流项的所有已批准、待处理和已修订项目的 SOV 预算编号值是否高于/低于预算编号的修订后预算金额的定义百分比来路由工作流。

通信/自定义工具... 显示/隐藏

条件 定义
成本影响值 在通信项的“成本影响”字段中输入的金额。
自定义字段(单选、多选或复选框)
注意:单选和多选字段必须在字段集中标记为必填请参阅创建新的可配置字段集
根据在工作流模板构建器中设置的自定义字段的值移动工作流。

业主发票…显示/隐藏

条件 定义
本期净账单金额 税前账单金额。
本期账单总额 税后账单金额。

主合同... 显示/隐藏

条件 定义 示例
原始合同金额 待批合同的 SOV 总金额。 根据待审批的合同金额,工作流需要遵循不同的审批路径。
自定义字段(单选、多选或复选框)
注意:单选和多选字段必须在字段集中标记为必填请参阅创建新的可配置字段集
根据在工作流模板构建器中设置的自定义字段的值移动工作流。 根据"合同类型"或"建筑物编号"的自定义字段传送工作流的审批路径。 如果"建筑物编号"为2 ,则将工作流发送给John。 如果“建筑物 #”为 1,则将工作流路由到 Susan。

主合同变更通知单... 显示/隐藏

条件 定义 示例
金额 正在批准的变更通知单的总 SOV 金额。 根据待审批的合同金额,工作流需要遵循不同的审批路径。
自定义字段(单选、多选或复选框)
注意:单选和多选字段必须在字段集中标记为必填请参阅创建新的可配置字段集
根据在工作流模板构建器中设置的自定义字段的值移动工作流。 根据"合同类型"或"建筑物编号"的自定义字段传送工作流的审批路径。 如果"建筑物编号"为2 ,则将工作流发送给John。 如果“建筑物 #”为 1,则将工作流路由到 Susan。

分包商发票... 显示/隐藏

条件 定义

总金额

发票上应用保留金的总金额。

材料存储量

发票上存储的材料的账单金额。

净额

发票上应用保留金的净金额。

原始合约价值

任何变更、调整或修改前的合约合同的原始金额。

返还保留金金额

发票上返还的保留金金额。

返还总保留金

迄今为止返还的保留金百分比金额。

迄今已完成和存储的总数

迄今为止完成的工程量和存储的材料量的百分比。

自定义字段(单选、多选或复选框)
注意:单选和多选字段必须在字段集中标记为必填请参阅创建新的可配置字段集

根据在工作流模板构建器中设置的自定义字段的值移动工作流。

父合约中的自定义字段(单选、多选或复选框)
注意:必须在采购订单和分包合同的两个字段集中将单选和多选字段标记为必填请参阅新建可配置字段集

在工作流模板生成器中设置的父合约上,根据自定义字段的值移动工作流。

*与项目预算相关联的条件语句基于在公司级别管理员工具中的自定义报告预算视图中选择的预算列的总金额。请参阅为自定义报告设置预算视图



有关如何添加其他步骤类型的说明:

向工作流添加结束步骤(成功)

完成步骤定义工作流的结束。完成步骤表示工作流已完成。

  1. icon-blue-plus-pfcp.png工作流构建器中点击附加到现有步骤的图标,然后选择结束步骤(成功)。
  2. 一般信息部分输入以下信息:
    • 步骤名称。 输入步骤的名称。
    • 项状态。 选择表示成功完成的适当状态。 状态选项因工具而异。
    • 可选:通知收件人 选择工作流步骤完成后应接收自动通知的组或角色。默认组包括:
      • 工作流经理。 工作流经理是必须在项目中指定的 Procore 用户。
      • 项创建者。 项创建者是在项目中创建项的 Procore 用户。
      • 通讯组。 发布此工作流并将其分配给项目后,可以在项目级别配置工作流时定义不同的组成员。
  1. 从以下选项中选择:
    • 取消。 单击此按钮可放弃所做的任何更改。
    • 保存为草稿。 点击此按钮可保存工作流的编号"草稿"版本。 如果您仍在创建工作流,请选择此选项。
      或者
    • 保存并发布。 点击此按钮可创建新发布的工作流版本。 当你准备好将工作流分配给项目时,请选择此选项。

有关如何添加其他步骤类型的说明:

向工作流添加结束步骤(失败)

  1. icon-blue-plus-pfcp.png在工作流构建器中点击附加到现有步骤的图标,然后选择结束步骤(失败)。
  2. 一般信息部分输入以下信息:
    • 步骤名称。 输入步骤的名称。
    • 项状态。 选择指示未成功完成的适当状态。 状态选项因工具而异。
    • 可选:通知收件人 选择工作流步骤完成后应接收自动通知的组或角色。默认组包括:
      • 工作流经理。 工作流经理是必须在项目中指定的 Procore 用户。
      • 项创建者。 项创建者是在项目中创建项的 Procore 用户。
      • 通讯组。 发布此工作流并将其分配给项目后,您可以在项目级别配置工作流时定义不同的组成员。



有关如何添加其他步骤类型的说明:

保存工作流模板

以下选项可用于保存工作流模板:

  • 保存为草稿。 点击此按钮可保存工作流的编号"草稿"版本。 点击另存为草稿不会关闭工作流构建器,因此你可以随时保存工作。草稿工作流模板不能用于项目。
    或者
  • 保存并发布。 点击此按钮可创建新发布的工作流版本。 已发布的工作流可用于项目。
  • 取消。 单击此按钮可放弃所做的任何更改。
